Коммерческий банный комплекс — не увеличенная частная баня. В одном объекте одновременно работают парные, душевые, купели, бассейны, массажные кабинеты, зоны отдыха и служебные помещения. Каждая функция создает свою нагрузку на вентиляцию, воду, канализацию и электроснабжение. Поэтому проектирование банных комплексов начинается с бизнес-модели, сценариев посещения и технологического задания, а не с выбора отделки.
Проектирование банного комплекса связывает концепцию, архитектуру, инженерные системы, строительство и будущую эксплуатацию. Иначе ошибки обнаруживаются уже на площадке: оборудованию не хватает мощности, а служебные помещения занимают гостевую площадь.
Сначала команда фиксирует формат объекта. Общественная баня, городской SPA и банная зона отеля различаются по составу помещений и модели обслуживания. Затем определяют аудиторию, загрузку, сценарий визита и перечень процедур. Предпроектные исследования помогают оценить локацию, ограничения участка, доступные коммуникации и потенциал выбранной концепции.
На предпроектном этапе нужны:
Эти исходные данные превращают идею в техническое задание и позволяют выполнить предварительный расчет стоимости. Даже две парные одинаковой площади могут требовать разных печей и воздухообмена: все зависит от режима, количества посетителей и участия банщика.
Форматы коммерческих банных комплексов
Как формат объекта влияет на проектирование и критичные зоны внимания.
Такая классификация нужна не ради названия. Она влияет на площадь технических помещений, количество персонала, набор оборудования и финансовую модель. Если формат меняется после утверждения планировки, пересматривать приходится почти все инженерные разделы.
Единственного документа на весь объект нет. Нормативную модель собирают с учетом назначения здания, вместимости, услуг и региона. Для общественных зданий применяют СП 118.13330.2022, для доступности маломобильных посетителей — СП 59.13330.2020. Бассейны требуют отдельной проверки санитарных и технологических норм. Пожарные решения зависят от класса функциональной пожарной опасности и планировки.
СП 2.1.3678-20 регулирует санитарные требования к эксплуатации бань и бассейнов, но утрачивает силу с 1 сентября 2026 года. Поэтому перед выпуском проектной документации нужно проверить новый обязательный документ и актуальные редакции ссылочных норм. Старые СанПиН и СНиП из публикаций в интернете нельзя автоматически переносить в проект.
Нормы задают рамку, но не описывают все рабочие процессы. Хранение веников, оборот белья и перемещение материалов команда проектирует отдельно.
Нормативный перечень формируют в начале проекта и актуализируют перед каждой обязательной процедурой согласования. Помимо федеральных требований учитывают правила землепользования и застройки, параметры участка, технические условия ресурсоснабжающих организаций и региональные ограничения. Для реконструкции отдельно проверяют фактическое назначение помещений и возможность размещения влажных процессов в существующем здании.
Планировка строится вокруг последовательности посещения. Гость проходит входную группу, раздевалку и душевую, затем попадает в термальную зону и зону отдыха. Маршрут должен быть понятным без лишних указателей.
Параллельно проектируют доставку, вынос отходов, перемещение белья, уборку и доступ к оборудованию. Служебные операции не должны пересекаться с гостевым маршрутом.
На границах сухих и влажных зон нужны уклоны, трапы и нескользкие покрытия. Доступная среда должна образовывать непрерывный маршрут от входа до предусмотренных услуг.
Функциональные зоны банного комплекса
Что предусматривают в каждой зоне и что проверяют до фиксации планировки.
Площади нельзя распределять только по привлекательности для посетителя. Инженерная и служебная часть не приносит прямой выручки, но именно она обеспечивает расчетную загрузку, пропускную способность и стабильную работу комплекса.

Технологический проект описывает, что происходит с посетителем, оборудованием и персоналом в течение визита. Для каждой процедуры фиксируют продолжительность, число участников, температуру и влажность, расход воды, требования к подготовке помещения и время на уборку. От формата банных процедур зависят мощность печей, состав оборудования, количество сотрудников и продолжительность полного цикла обслуживания.
Для русской парной важны сценарий подачи пара, работа банщика, хранение веников и безопасная зона у печи. В хаммаме рассчитывают парогенератор, распределение пара, прогрев поверхностей и отвод конденсата. В массажных и SPA-кабинетах учитывают приватность, акустику, места для расходных материалов и связь с душевыми.
Из технологии появляется реальная пропускная способность. Номинальная вместимость парной еще не показывает, сколько процедур можно провести за день: между сеансами нужны проветривание, уборка, подготовка оборудования и переход посетителей между зонами.
Вентиляцию нельзя считать только по общей площади здания. У русской парной, сауны, хаммама, душевой, раздевальной и комнаты отдыха разные режимы температуры и влажности. Для каждого помещения определяют приток, вытяжку, направление воздуха и работу системы в часы простоя.
Воздухообмен согласуют с пароизоляцией, утеплением, гидроизоляцией и узлами примыканий. Иначе конденсат появляется внутри стен и перекрытий, хотя отделка выглядит исправной.
Оборудование размещают с доступом для замены фильтров, ревизии каналов и ремонта. Коммерческий объект должен обслуживаться без демонтажа потолков и длительной остановки.
Отдельно проверяют акустику и вибрации. Шум вентиляторов, насосов и движения воды не должен попадать в массажные кабинеты, тихие комнаты и гостиничные номера. Для этого оборудование изолируют, воздуховоды рассчитывают по скорости потока, а инженерные помещения отделяют от чувствительных зон.
Расчет ведут не только по среднему расходу, но и по пиковым нагрузкам. После группового парения гости почти одновременно идут в душевые; в это же время персонал может начать уборку. Недооценка пика приводит к падению давления, нехватке горячей воды и перегрузке канализации.

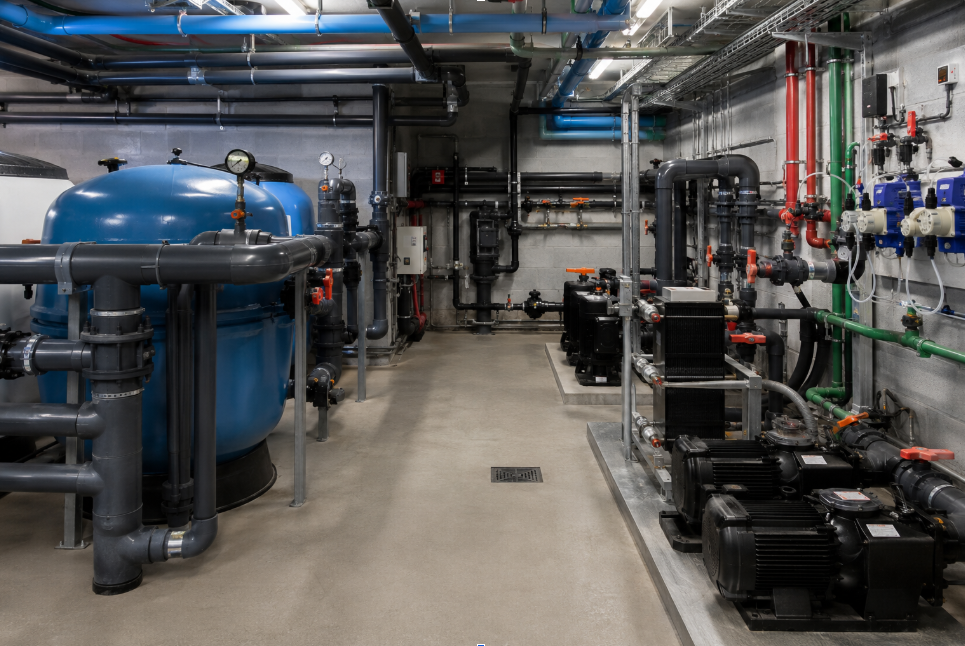

Для бассейна или купели разрабатывают схему циркуляции, фильтрации, обеззараживания, подпитки и контроля качества воды. Оборудование зависит от назначения чаши, объема, температуры и посещаемости. Нужны место для установок и безопасные проходы.
В мокрых помещениях заранее задают отметки пола, уклоны и трапы. Эти решения связывают с перекрытиями. Попытка добавить слив после стяжки меняет высоту пола и создает пороги на маршруте гостей.
Водоподготовку нельзя выбирать только по объему чаши. На расчет влияют температура, фактическая загрузка, наличие гидромассажа, интенсивность загрязнения и режим подпитки. Проект также должен предусматривать точки отбора проб, хранение реагентов, аварийный слив и безопасную работу персонала.
Печи, парогенераторы, насосы, вентиляция, подогрев воды, свет и кухня создают значительную электрическую нагрузку. Состав потребителей определяют до получения технических условий и выбора главного щита.
Проект предусматривает защитное отключение, уравнивание потенциалов, заземление и подходящую степень защиты оборудования. Электрические устройства размещают с учетом влажных зон.
Пожарная безопасность включает пути эвакуации, огнестойкость конструкций, сигнализацию, оповещение и безопасное размещение печей. Отделочные материалы выбирают не только по дизайну и влагостойкости, но и по допустимости применения в конкретном помещении.
Исходные данные для инженерных систем
Какие параметры рассчитывают и отражают в проекте.

Конструктивные решения должны учитывать массу чаш, печей, каменной отделки и инженерного оборудования. Для реконструируемого здания несущую способность перекрытий проверяют до утверждения местоположения бассейнов и тяжелых агрегатов. Перенести их позднее без изменения планировки часто невозможно.
Гидроизоляцию проектируют как систему: основание, примыкания, проходки коммуникаций, деформационные швы и защитные слои. Отдельные материалы не компенсируют плохо разработанные узлы. Для парных и хаммамов дополнительно согласуют теплоизоляцию и пароизоляцию, чтобы точка конденсации не оказалась внутри конструкции.
Отделка должна выдерживать температуру, постоянную влажность, моющие средства и интенсивную уборку. В проходах важны противоскользящие свойства, в парных — безопасность нагретых поверхностей, в служебных зонах — ремонтопригодность. Выбор материалов влияет не только на интерьер, но и на срок службы, частоту ремонта и стоимость эксплуатации. Дизайн строят внутри этих ограничений, а не после выбора эффектной плитки или дерева.
Комплект проектной документации зависит от параметров объекта, состава услуг и требований экспертизы. Проектирование и строительство коммерческого комплекса обычно опираются на следующие разделы:
3D-визуализация показывает будущий интерьер, но не заменяет рабочий проект. Подрядчику нужны планы, разрезы, узлы, схемы, спецификации и привязки оборудования. Все инженерные системы должны быть согласованы с архитектурными и конструктивными решениями до передачи документации на площадку.
Этапы проектирования банного комплекса
Результат каждого этапа и решения, которые принимает заказчик.
До начала строительства проводят междисциплинарную координацию. Архитекторы, конструкторы, технологи и инженеры проверяют пересечения трасс, высотные отметки, отверстия в конструкциях и возможность обслуживания оборудования. Такая проверка снижает число конфликтов, которые иначе приходится решать непосредственно на площадке. На следующих этапах проект сопровождают рабочими консультациями и авторским надзором.
Самая дорогая ошибка — начать дизайн до расчета технологии. Планировку приходится переделывать, когда появляются венткамеры, водоподготовка и сервисные проходы. Не менее рискованно выбирать печи и чаши бассейнов после выпуска инженерных разделов.
К затратам также приводят отсутствие резерва мощности, пересечение потоков, сложное обслуживание оборудования и материалы, не рассчитанные на постоянную влажность. Замены во время строительства оценивают не только по цене: они могут изменить мощность систем, воздухообмен, пожарные характеристики, бюджет и срок открытия.
Еще одна ошибка — считать только инвестиции в строительство и не учитывать эксплуатацию. Неудобный доступ к фильтрам увеличивает время обслуживания, лишние перепады пола усложняют уборку, а неоправданно сложная автоматика зависит от редких специалистов. Проект оценивают по стоимости жизненного цикла, доступности расходных материалов и возможности ремонтировать системы поэтапно.
Проект можно проверить практическими вопросами. Понятно ли, сколько гостей комплекс принимает одновременно? Рассчитаны ли пиковые расходы воды и электричества? Есть ли доступ к фильтрам, насосам и заслонкам? Разведены ли чистые и грязные потоки? Совпадают ли архитектурные планы с инженерными заданиями?
ART people group рассматривает банный комплекс как единый продукт: от бизнес-концепции и сценариев гостя до проектной документации, комплектации и запуска. Такой подход позволяет принимать архитектурные и инженерные решения на основе будущей эксплуатации, а не исправлять противоречия во время строительства.
Перед передачей рабочего проекта подрядчику полезно провести финальную проверку:

Только после повторного расчета вместимости, потоков, инженерных нагрузок, пожарных и санитарных требований. Простое увеличение площади частной бани не создает работоспособный коммерческий комплекс.
На этапе концепции и первой планировки. Позднее подключение ограничивает выбор оборудования, заставляет сокращать полезные зоны и увеличивает риск переделок.
Да. Для чаши рассчитывают конструкцию, водообмен, водоподготовку, гидроизоляцию, слив, электроснабжение и сервисный доступ. Эти решения координируют с общей архитектурой и инженерными сетями.
Можно, если обследование подтвердит несущую способность конструкций, доступные мощности, возможность организовать вентиляцию, канализацию, гидроизоляцию и нормативные пути эвакуации. Решение принимают до разработки дизайна.
Стоимость проектирования зависит от площади, состава процедур, количества водных зон, сложности инженерных систем, состояния исходного здания и необходимого комплекта документации. Корректный расчет составляют после предпроектного анализа и утверждения технического задания.
Базовый процесс включает предпроектное исследование, разработку концепции, планировочные решения, проектную и рабочую документацию, комплектацию, строительство и авторский надзор. Точный состав этапов закрепляют в договоре с учетом формата объекта и зоны ответственности команды.
